决胜绿水青山重塑 助力金山银山再造|长江沿线国土空间生态修复工程纪实

发布日期 : 2021-07-22

2018年4月,习近平总书记在视察长江经济带和深入推动长江经济带发展座谈会上明确指出要把修复长江生态环境摆在压倒性位置,努力把长江经济带建设成为生态更优美、经济更协调的黄金经济带,探索出一条生态优先、绿色发展新路子。习近平总书记的指示让江苏省和句容市政府看到也看清了未来的可持续发展之路,并研究圈定了句容市长江沿线国土空间生态修复的“主战场”和“硬骨头”——沿长江两岸10km范围内的37座废弃矿山,而打下这场硬仗首战的就是我们“井巷铁军”。

自集团公司承接该项目以来,历时半年,在全体干部职工的共同努力、攻坚克难下,项目全面通过了省、市两级验收,为句容市重塑了青山绿水,再造了金山银山,为绿色句容、生态句容建设贡献了井巷力量,也为集团公司创造了较好的经济效益和社会效益。

在项目施工期间,先后有多位相关领导调研指导工作并给予充分肯定:

——2020年10月25日,句容市委常委、常务副市长宋飞雄在调研中对集团公司能够有条不紊的推进工程进度提出了表扬,并要求我们继续发扬国企吃苦耐劳的精神,顽强拼搏的斗志,争取早日完成生态修复工作。

——2020年12月16日,句容市委书记潘群在调研后肯定了项目的进展情况,并希望集团公司保持好当前的工作作风和干劲,发挥在矿山整治修复方面的经验和水平,科学规划,统筹安排,保质保量安全快速推进项目建设,为长江经济带生态修复和环境保护建设做出贡献。

——2020年12月22日,浙江省自然资源厅地勘处二级调研员王援高在深入多个修复宕口开展实地指导,详细了解各宕口的施工情况及难点后,对项目目前的总体进展情况和文明标化建设表示充分肯定,对项目部给予了政治站位高、专业能力强、精神面貌好的高度评价。

——2021年1月7日,浙江省自然资源厅副厅长陈远景到项目调研工作时充分肯定了项目部的工作,同时对项目提出“三坚持,两不忘”的具体要求:一要坚持生命至上,安全第一;二要坚持系统管理,协作共赢;三要坚持科研创新,争杯创优;四是不忘疫情防控,五是不忘廉洁自律。

——2021年4月28日,浙江省核工业二六二大队党委书记、队长张军检查指导时强调,要及时总结经验,加强科技攻关力度,施工工艺、工法要深入总结,形成生态修复工程的核心技术;要持续抓好安全与防疫工作,安排好职工的生产生活。

——2021年7月1日,浙江省地勘局副局长陈启强到项目检查指导工作,对项目取得的“零质量安全事故,如期完成施工,经济效益显著”的三个优点给予了充分肯定。

铁军集结,吹响攻坚冲锋号

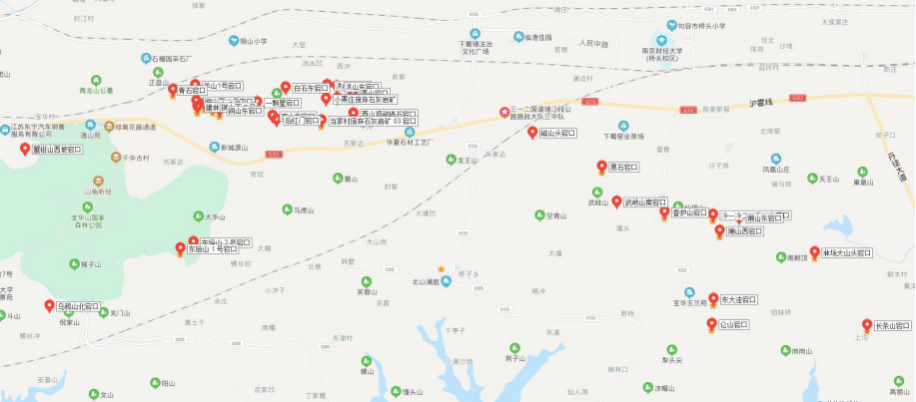

句容市长江沿线国土空间生态修复工程是江苏省境内同类项目中单体最大、废弃矿山最多、施工战线长的项目,包含37个废弃露天矿山生态修复图斑,分布于句容市宝华、下蜀、边城三镇绵延30多公里,共涉及矿山治理设计削坡土石方总量221万立方米,总投资超3亿元。按照设计要求,要在六个月的工期内完成全部生态修复任务,施工压力巨大。

在接到中标通知当天,集团公司立即选配了老中青相结合的项目班子和成员,组建施工项目部,并责成地环分公司主要负责人亲自挂帅,赶赴一线靠前指挥项目运作,确保在项目攻坚期间稳得住、冲得上、啃得下;中标当月就完成了37个废弃矿山施工班组的组建,调动各类人员600余名,各类大型机械设备250余台。井巷集团地环分公司高效率、高质量的完成了项目攻坚战的大集结和总动员,并得到了江苏省自然资源厅国土空间生态修复处处长黄强的高度肯定:“短短一个月,能在37个废弃矿山都组织施工,而且都进展神速,井巷集团和项目部的组织协调能力不容小觑,这种处理事情的效率和能力值得称赞。”

铁军扬威,巧攻完克两难关

“战线”长、“区块”散、“目标”多、“战期”紧,都是摆在井巷铁军面前的一道道难关,尤其是废弃矿山治理类项目一直存在的两个绕不过去的难题——政策处理、地灾隐患,更是棘手。面对错综复杂且千头万绪的“战况”,项目部全体干部职工合理分工、倒排工期,制定了详实的“作战计划”,为确保夺取最后的胜利奠定了坚实的基础,特别是针对“战役”中的两难关,更是精巧安排、重点攻克。

首战政策处理。该项目绵延三镇六村,生态修复范围内情况复杂、利益交错,涉及林地约60亩,坟穴8处,鱼塘6个,青苗地20亩,厂房3处,矿石加工机组1条,更与宝华山国家森林公园保护红线有作业面交叉,政策处理难度极大。为确保工程建设按时顺利施工,项目部成立专项政策处理领导小组和老中青三名党员组成的先锋岗,项目经理亲自挂帅,提出:要多方统筹,全面考虑,在最短的时间内,迅速、高效、全面地解决政策处理难题。一是条块结合,稳步推进,项目部分成两个政策处理小组,采取分镇包片机制责任到人,通过主动对接监管单位、业主单位、属地政府,积极争取当地村委支持,形成合力,完美搭档,同时工作组每周召开一次工作例会,列计划,报进度,议难点,快准狠解决各种问题。二是进村入户,加强宣传,项目部老同志充分发挥井巷人“铁脚掌”特色,高频次奔赴自己包干的各个政策处理现场,从早到晚向村民、厂主进行宣传和协调,最终得到各方的认可、理解和支持,并积极配合相关工作。三是借力用力,灵活处置,7个废弃矿山和宝华山国家森林公园的区域交叉问题是政策处理的难点,项目部负责人多次主动对接自规局争取政策支持,提出了先施工后恢复的处置意见,并由自规局出面与森林管委会协商,最终妥善解决了这个矛盾。

边坡雷达监测

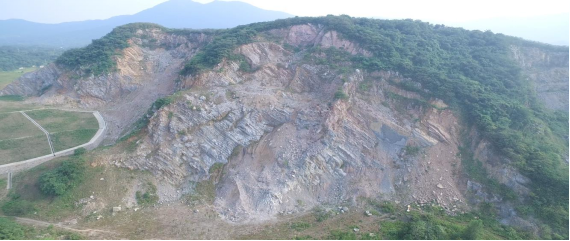

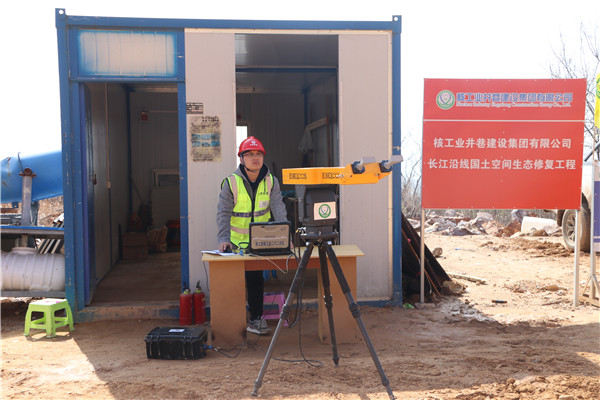

决战地灾预防。项目治理区受多年矿山开采活动影响,原始地表形态、土壤结构、地表生物等被严重破坏,形成了大量高陡、裸露的岩质边坡,这些边坡普遍存在崩塌和顺层滑塌等地质灾害隐患。为确保项目安全施工,为建党百年平安护航,项目部在灵活运用传统的地质灾害防治、宕底废弃地治理、植被地貌恢复等工艺的同时,积极引入先进的信息化施工管理和动态监测技术,全项目运用数字化远程监控,辅以无人机定期航拍监控,实现作业面监控零死角;对地质构造发育、条件复杂的宕口,投入了省内唯一的边坡监测仪和位移传感器,辅以两套双轴倾斜计、三套深部测斜传感器套和一套雨量计,依托云计算、大数据和人工智能等新技术,实现监测数据的自动采集、自动传输、智能分析,构建了地质灾害智能化监测预警模型,实现了对地质灾害体的稳定性评价及趋势预测,为地质灾害防灾减灾决策提供技术支持,也确保了项目施工全周期内安全生产“零”事故。

深孔位移监测

武岐山南宕口是本工程中典型的动态设计,信息化施工项目,项目部在第一时间编制了监测方案,并指定由经验丰富的老党员负责带队,技术员全程跟进监测信息。项目部根据监测数据和宕口边坡实际,提出了针对不同分区、分段采取不同治理措施的意见并得到了业主支持、设计方认可,在有效消除地质灾害隐患的同时,也避免了后期施工发生次生地质灾害的巨大隐患。

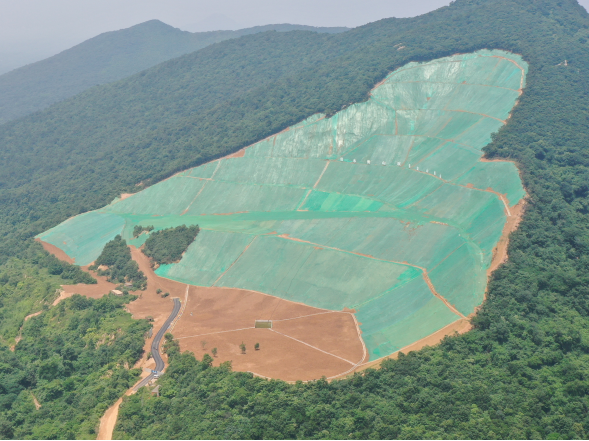

武岐山南宕口治理后

铁军凯旋,战果丰硕美名扬

历时半年,在全体干部职工的共同努力、攻坚克难下,项目全面通过了省、市两级验收,为句容市重塑了青山绿水,再造了金山银山:消除了项目所在区域内8处地质隐患,有效降低了山体水土流失率,被破坏的山体植被得到明显恢复,生态环境得到极大的改善;有力的促进了当地土地集约化利用和废弃矿地再利用,新增建设用地指标约2700亩,大大缓解了日益突出的城乡用地压力,同时为当地新增林地约2390亩,新增耕地约1050亩,创造潜在经济价值数十亿,践行了“井巷铁军”进驻之初“以一流的团队精神和敬业态度,一流的治理理念和治理手段,一流的安全管控和防控措施,将长江沿线生态治理项目打造成样板工程、精品工程和标杆工程”的誓言,为绿色句容、生态句容建设贡献了井巷力量,也为集团公司创造了较好的经济效益和社会效益。(叶宏)
